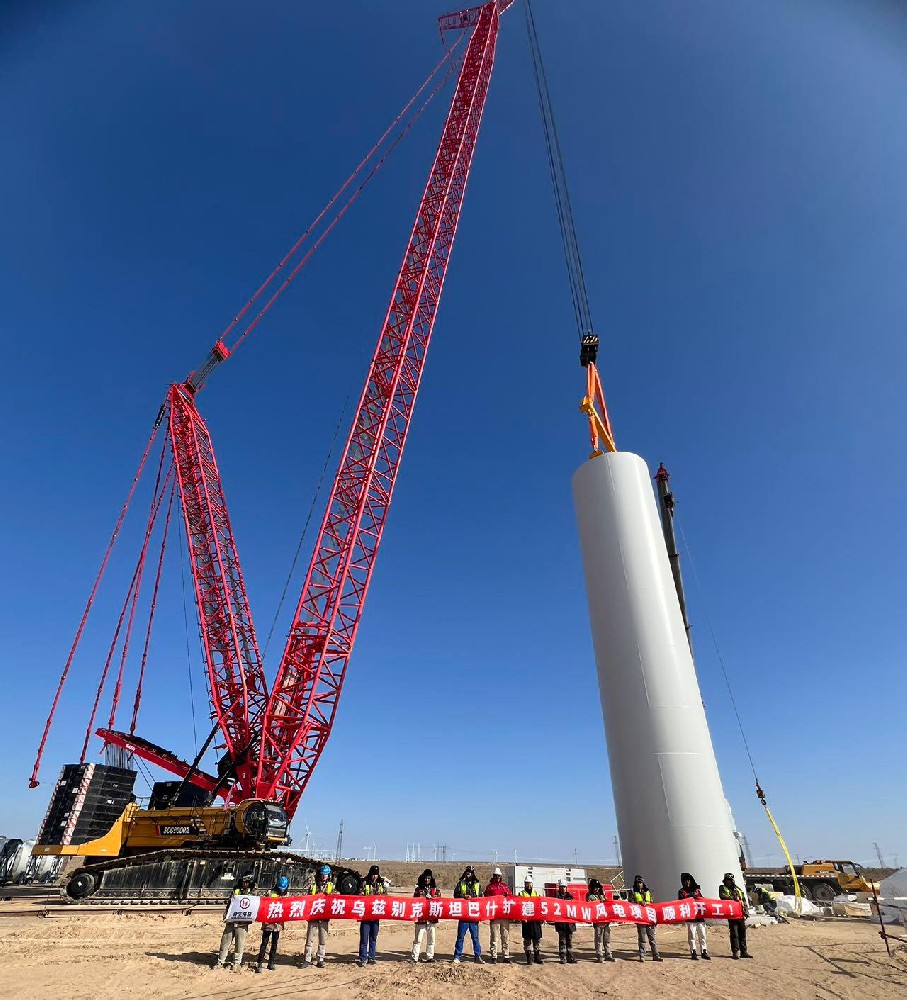

11月14日,我司位于乌兹别克斯坦的最新一期项目即乌兹别克斯坦巴什扩建52MW风电项目顺利开工。据了解,我司现场将采用1台主吊:900T(SCC1000A-3)履带式起重机、4台辅吊:1台100T(SCC1000A-6)履带式起重机、1台500T汽车吊、2台100吨汽车吊及多台板车等,用于主机卸货及塔筒双击抬吊时遛尾吊车、箱变和风机部件的卸车、配合主吊车组装和拆卸及转场等作业,来保证该项目施工的顺利进行。
据悉,我司承建的项目为ACWA电力公司扩建的52兆瓦风力发电项目。厂址位于乌兹别克斯坦共和国吉杜冯区。该区也称为巴什扩展区,南天山(STS)地段多山脉,走向大致为东西走向,天山沿东西轴线绵延2800多公里,从中国西北部的新疆经哈萨克斯坦、塔吉克斯坦和吉尔吉斯斯坦到达乌兹别克斯坦的咸海,最高峰海拔超过7000米,最低点位于天山东部海拔154米处。目前我司项目施工现场的海拔高度在260-275米之间,总体地势平坦,项目的施工安全和效率得以大大提升。现场负责人表示,该项目计划于2024年11月14日进行首台风机吊装,预计月3个月左右完工。虽然工期紧张,且恰逢冬季施工难,凭借我司积累的大量风机吊装经验,此次项目的施行将会全力以赴,再创佳绩!
