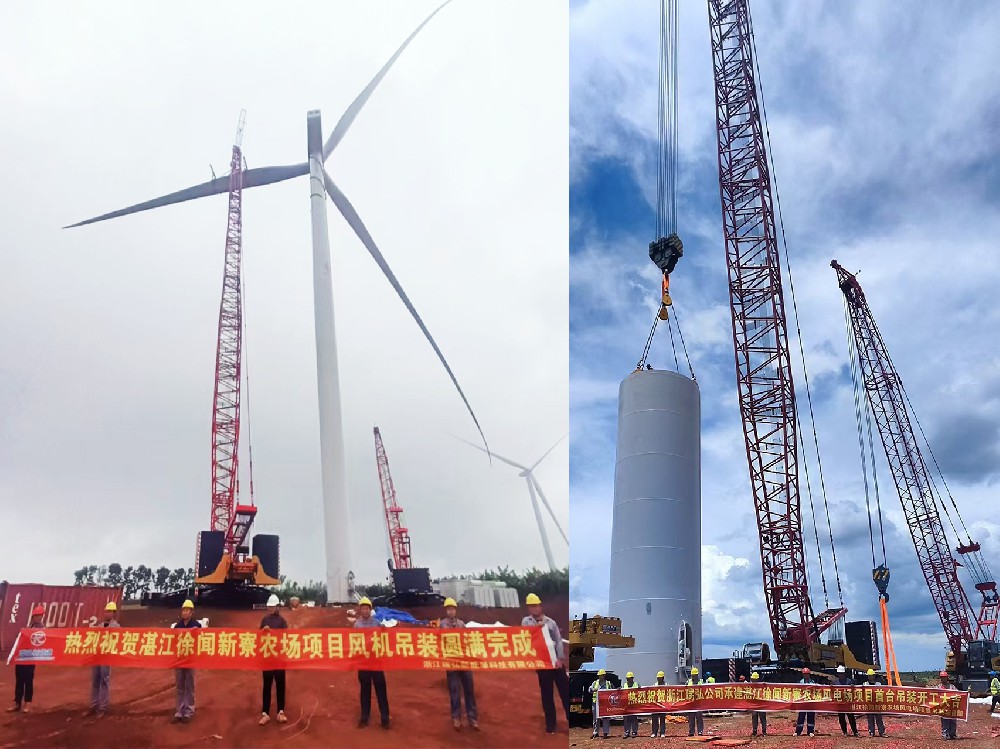

热烈庆祝湛江徐闻新寮农场风电项目顺利完工!

发布时间:2024-07-24人气:128


2024年7月24日,随着风机首吊成功,湛江徐闻新寮农场风电场项目的开工序幕徐徐展开。时值今日,项目部仅用3个多月便完成了14台风机、塔筒及箱变的安装工程!据悉,该项目总规划装机容量100MW,我方承接共计70MW的风机吊装作业量,即14台单机容量为5MW机型且轮毂高度为110M、锚栓式的风电机组(运达),以5回35kV集电线路接入110kV升压站35kV配电室。风机吊装的顺利完成是风电项目整体进度的重大节点性突破,同时为湛江徐闻县当地带来了经济增长和促进产业升级,更为当地的生态带来了可持续的清洁能源,大大减少了碳排放的现象,极大地改善当地生态环境。

平原风电场遇台风,任务大挑战重


湛江徐闻新寮农场风电场项目位于广东省湛江市徐闻县。位于中国大陆最南端,广东省西南部,风电场西北距离雷州市约42km,西南距徐闻县约33km,东距新寮岛约10km。总体地势平缓,植被多为低矮的热带经济农作物属,属于典型的“平原风电”。场址区域呈长条形分布,东西长约6.7km,南北宽约4km,场址区域面积约22km2,地面海拔高程介于30m~75m。


由于项目处在北热带季风湿润气候区,夏季盛行东南风风速的季节性变化比较明显,风速特点是东部沿海地区风速较大。热带气旋和台风对徐闻县影响较大,每年7月~10月份是热带气旋活动和影响的旺季,据统计,年平均登陆和影响徐闻的热带气旋和台风为3.3个,严重影响的0.7个,由于施工正处在夏季因此台风带来的狂风暴雨天气给项目的施工带来了严重的影响。


施工上因为顶段塔筒吊装完成后,需立即吊装机舱,需要合理安排塔筒和机舱在当天施工完毕才行。在主吊满足抗风能力的情况下,项目部将主吊带力作为短时抗涡手段,以主吊不摘钩的方式对塔筒或机舱施加20T吊力,防止塔筒受到风吹大幅度摆动,大大得提升了工作效率加快了施工的进度。

“1+3”吊装配置,单叶片起吊稳节奏

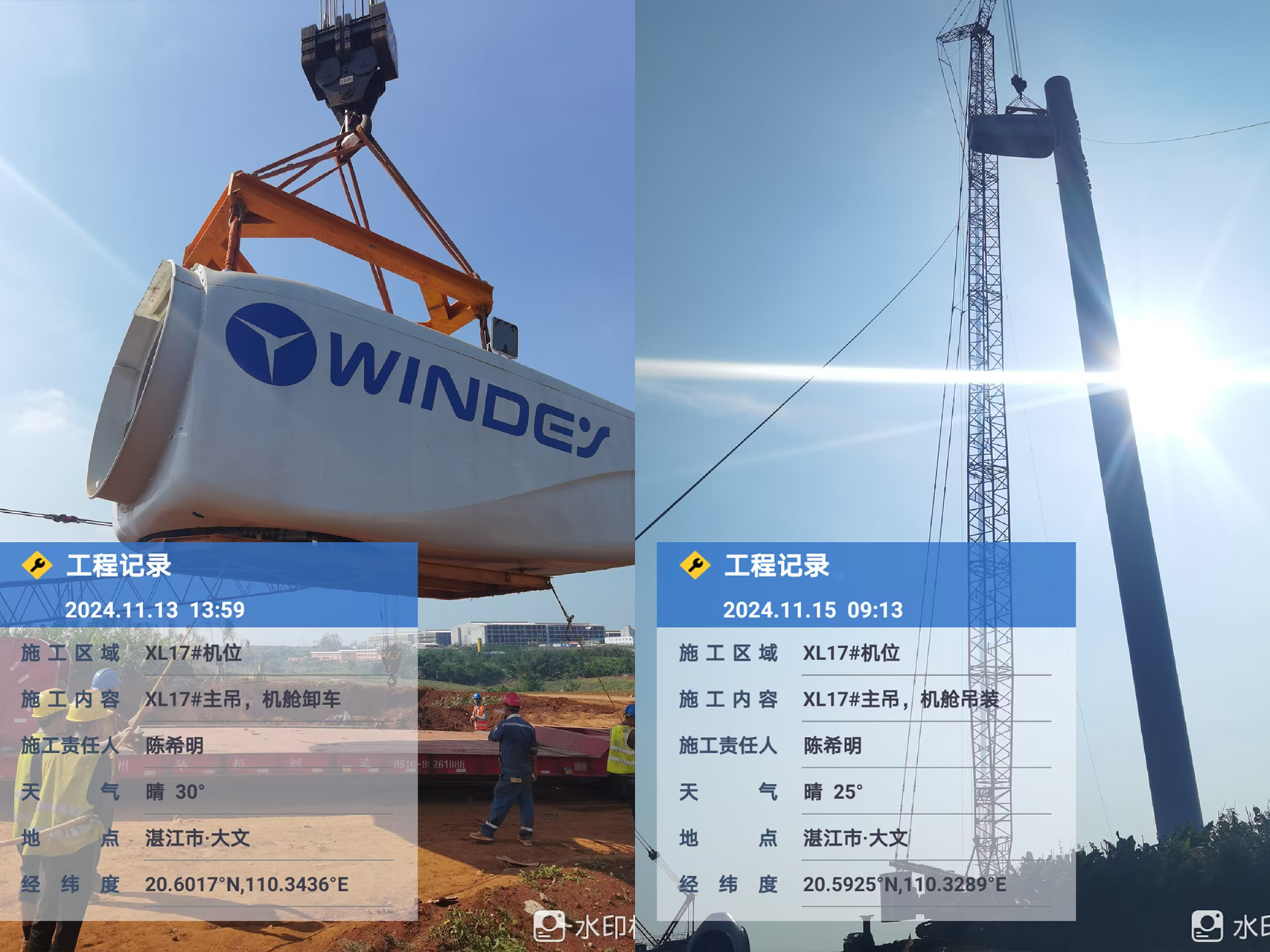

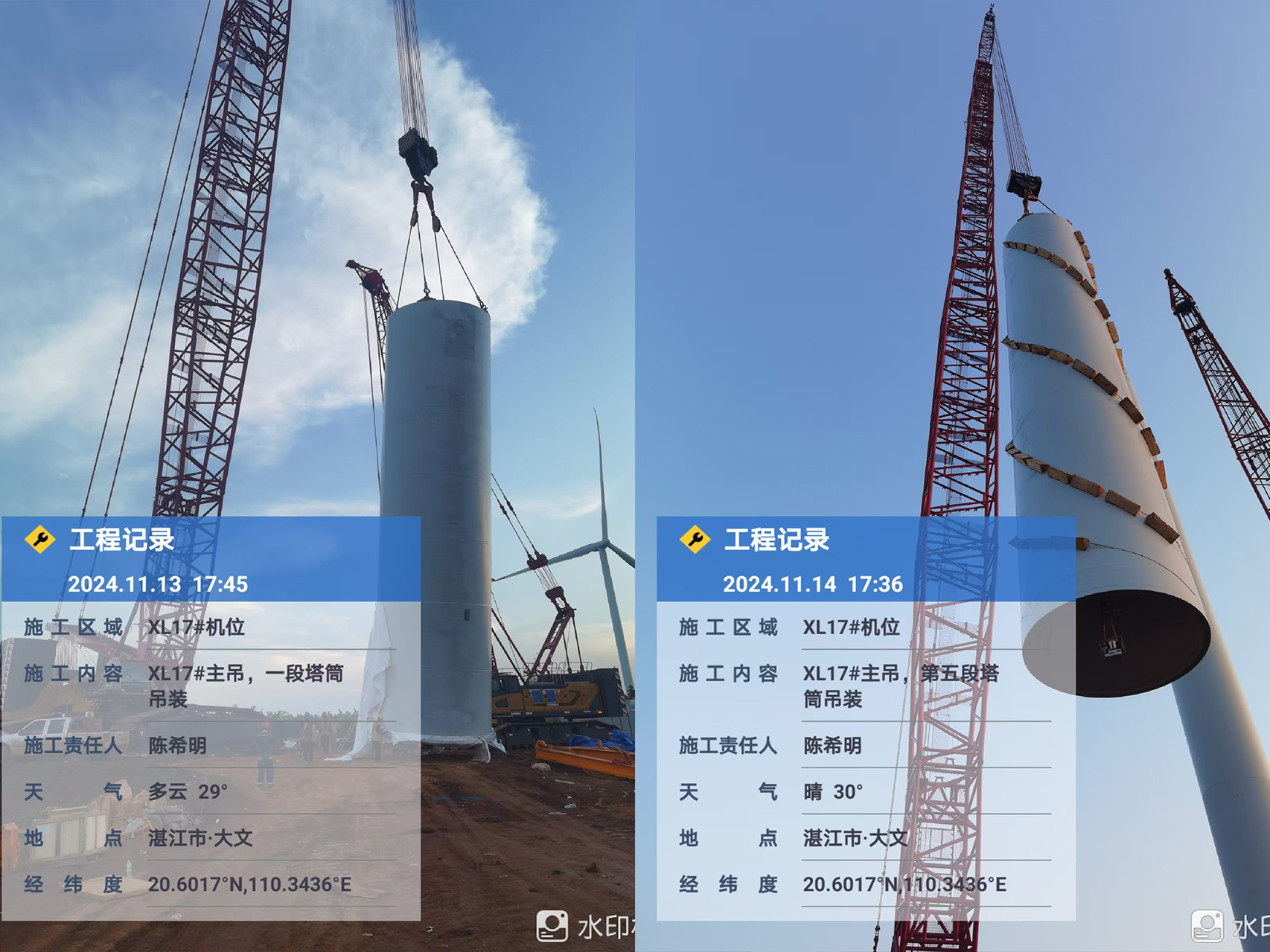

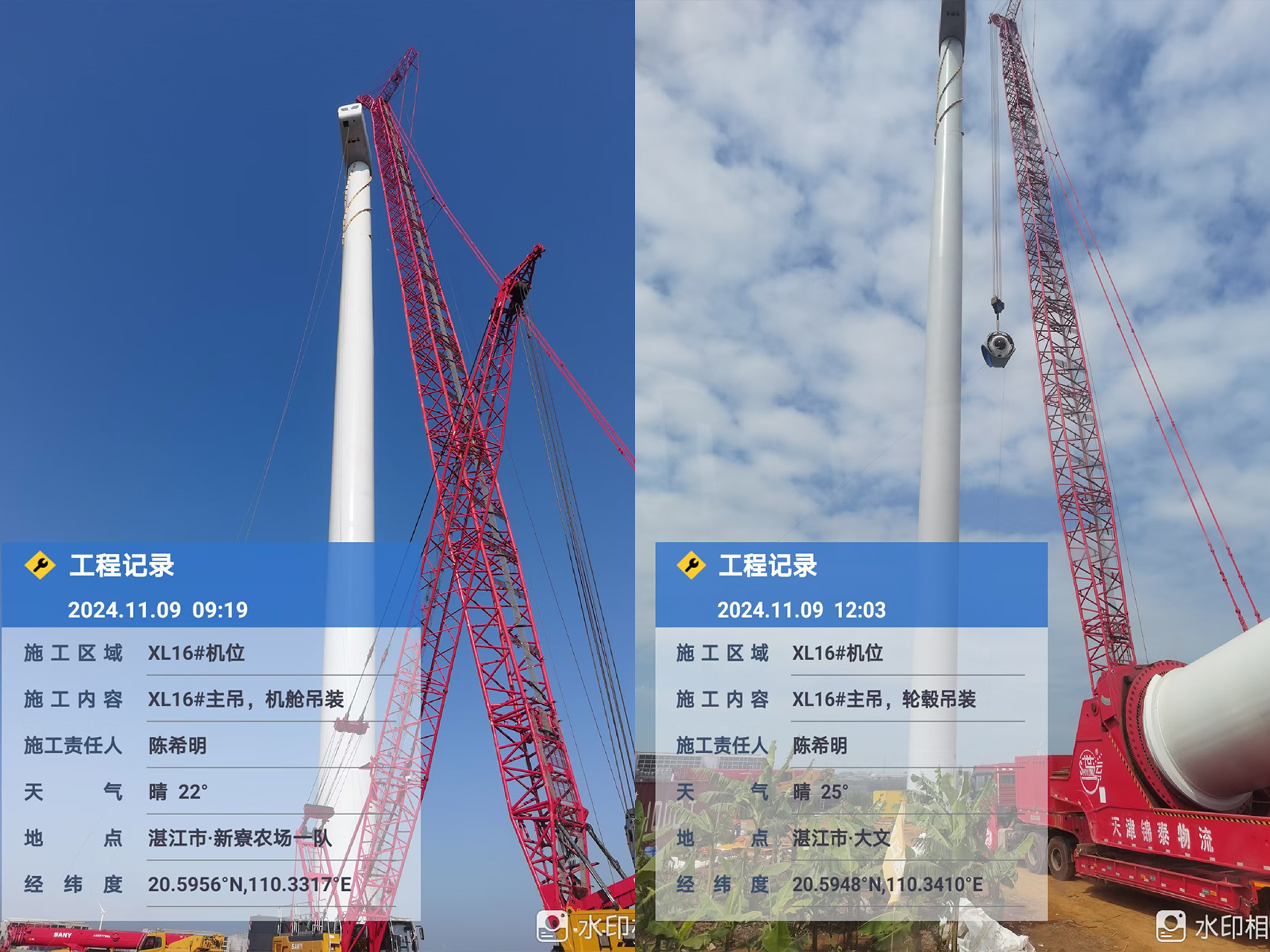

由于风机厂商此次提供的风机是运达WD190-5000机组,轮毂高度110米,风机部件吊装最重部件为机舱,吊物重量约132t,加之我方90%单叶片吊装经验,因此我方采用了一台1000T履带式起重机作为主吊,来提升风机的所有部件。辅吊选用了三一SCC1100A-8型100T履带吊一台,用于辅助组车、风机部件卸车,配合溜尾及其它工作。还选用了三一STC1000C6-8型100T汽车吊一台和三一SYM5506JQZ型80T汽车吊一台用于辅助组车、风机部件卸车,及其它工作。还有4台陕汽板车用于吊车、设备附件等转场运输、卸货等。
